新聞中心
NEWS CENTER
政府投資項目不得要求施工單位墊資建設!多地已發文
政府投資項目不得要求施工單位墊資建設!多地已發文
《政府投資條例》自施行以來,已有10多省市自治區發文跟進,禁止“墊資施工”,政府投資項目不得由施工單位墊資建設。
《政府投資條例》自2019年7月1日起正式施行,該《條例》是我國政府投資領域第一部行政法規,明確要求:
1、禁止“墊資施工”:政府投資項目不得由施工單位墊資建設。
2、不得隨意壓縮工期:政府投資項目應當按照國家有關規定合理確定并嚴格執行建設工期,任何單位和個人不得非法干預。
3、及時竣工決算:應當按照國家有關規定進行竣工驗收,并在竣工驗收合格后及時辦理竣工財務決算。
4、要求施工單位對政府投資項目墊資建設、無正當理由不實施或者不按照建設工期實施已批準的政府投資項目,對負有責任的領導人員和直接責任人員依法給予處分。
5、違反本條例規定,構成犯罪的,依法追究刑事責任。
正文如下,向上滑動查看內容
中華人民共和國國務院令
第712號
《政府投資條例》已經2018年12月5日國務院第33次常務會(huì )議通過,現予公布,自2019年7月1日起施行。
政府投資條例
第一章 總 則
第一條 為了充分發揮政府投資作用,提高政府投資效益,規范政府投資行為,激發社會(huì )投資活力,制定本條例。
第二條 本條例所稱政府投資,是指在中國境內使用預算安排的資金進行固定資產投資建設活動,包括新建、擴建、改建、技術改造等。
第三條 政府投資資金應當投向市場不能有效配置資源的社會(huì )公益服務、公共基礎設施、農業農村、生態環境保護、重大科技進步、社會(huì )管理、國家安全等公共領域的項目,以非經營性項目為主。
國家完善有關政策措施,發揮政府投資資金的引導和帶動作用,鼓勵社會(huì )資金投向前款規定的領域。
國家建立政府投資范圍定期評估調整機制,不斷優化政府投資方向和結構。
第四條 政府投資應當遵循科學決策、規范管理、注重績效、公開透明的原則。
第五條 政府投資應當與經濟社會(huì )發展水平和財政收支狀況相適應。
國家加強對政府投資資金的預算約束。政府及其有關部門不得違法違規舉借債務籌措政府投資資金。
第六條 政府投資資金按項目安排,以直接投資方式為主;對確需支持的經營性項目,主要采取資本金注入方式,也可以適當采取投資補助、貸款貼息等方式。
安排政府投資資金,應當符合推進中央與地方財政事權和支出責任劃分改革的有關要求,并平等對待各類投資主體,不得設置歧視性條件。
國家通過建立項目庫等方式,加強對使用政府投資資金項目的儲備。
第七條 國務院投資主管部門依照本條例和國務院的規定,履行政府投資綜合管理職責。國務院其他有關部門依照本條例和國務院規定的職責分工,履行相應的政府投資管理職責。
縣級以上地方人民政府投資主管部門和其他有關部門依照本條例和本級人民政府規定的職責分工,履行相應的政府投資管理職責。
第二章 政府投資決策
第八條 縣級以上人民政府應當根據國民經濟和社會(huì )發展規劃、中期財政規劃和國家宏觀調控政策,結合財政收支狀況,統籌安排使用政府投資資金的項目,規范使用各類政府投資資金。
第九條 政府采取直接投資方式、資本金注入方式投資的項目(以下統稱政府投資項目),項目單位應當編制項目建議書、可行性研究報告、初步設計,按照政府投資管理權限和規定的程序,報投資主管部門或者其他有關部門審批。
項目單位應當加強政府投資項目的前期工作,保證前期工作的深度達到規定的要求,并對項目建議書、可行性研究報告、初步設計以及依法應當附具的其他文件的真實性負責。
第十條 除涉及國家秘密的項目外,投資主管部門和其他有關部門應當通過投資項目在線審批監管平臺(以下簡稱在線平臺),使用在線平臺生成的項目代碼辦理政府投資項目審批手續。
投資主管部門和其他有關部門應當通過在線平臺列明與政府投資有關的規劃、產業政策等,公開政府投資項目審批的辦理流程、辦理時限等,并為項目單位提供相關咨詢服務。
第十一條 投資主管部門或者其他有關部門應當根據國民經濟和社會(huì )發展規劃、相關領域專項規劃、產業政策等,從下列方面對政府投資項目進行審查,作出是否批準的決定:
(一)項目建議書提出的項目建設的必要性;
(二)可行性研究報告分析的項目的技術經濟可行性、社會(huì )效益以及項目資金等主要建設條件的落實情況;
(三)初步設計及其提出的投資概算是否符合可行性研究報告批復以及國家有關標準和規范的要求;
(四)依照法律、行政法規和國家有關規定應當審查的其他事項。
投資主管部門或者其他有關部門對政府投資項目不予批準的,應當書面通知項目單位并說明理由。
對經濟社會(huì )發展、社會(huì )公眾利益有重大影響或者投資規模較大的政府投資項目,投資主管部門或者其他有關部門應當在中介服務機構評估、公眾參與、專家評議、風險評估的基礎上作出是否批準的決定。
第十二條 經投資主管部門或者其他有關部門核定的投資概算是控制政府投資項目總投資的依據。
初步設計提出的投資概算超過經批準的可行性研究報告提出的投資估算10%的,項目單位應當向投資主管部門或者其他有關部門報告,投資主管部門或者其他有關部門可以要求項目單位重新報送可行性研究報告。
第十三條 對下列政府投資項目,可以按照國家有關規定簡化需要報批的文件和審批程序:
(一)相關規劃中已經明確的項目;
(二)部分擴建、改建項目;
(三)建設內容單一、投資規模較小、技術方案簡單的項目;
(四)為應對自然災害、事故災難、公共衛生事件、社會(huì )安全事件等突發事件需要緊急建設的項目。
前款第三項所列項目的具體范圍,由國務院投資主管部門會(huì )同國務院其他有關部門規定。
第十四條 采取投資補助、貸款貼息等方式安排政府投資資金的,項目單位應當按照國家有關規定辦理手續。
第三章 政府投資年度計劃
第十五條 國務院投資主管部門對其負責安排的政府投資編制政府投資年度計劃,國務院其他有關部門對其負責安排的本行業、本領域的政府投資編制政府投資年度計劃。
縣級以上地方人民政府有關部門按照本級人民政府的規定,編制政府投資年度計劃。
第十六條 政府投資年度計劃應當明確項目名稱、建設內容及規模、建設工期、項目總投資、年度投資額及資金來源等事項。
第十七條 列入政府投資年度計劃的項目應當符合下列條件:
(一)采取直接投資方式、資本金注入方式的,可行性研究報告已經批準或者投資概算已經核定;
(二)采取投資補助、貸款貼息等方式的,已經按照國家有關規定辦理手續;
(三)縣級以上人民政府有關部門規定的其他條件。
第十八條 政府投資年度計劃應當和本級預算相銜接。
第十九條 財政部門應當根據經批準的預算,按照法律、行政法規和國庫管理的有關規定,及時、足額辦理政府投資資金撥付。
第四章 政府投資項目實施
第二十條 政府投資項目開工建設,應當符合本條例和有關法律、行政法規規定的建設條件;不符合規定的建設條件的,不得開工建設。
國務院規定應當審批開工報告的重大政府投資項目,按照規定辦理開工報告審批手續后方可開工建設。
第二十一條 政府投資項目應當按照投資主管部門或者其他有關部門批準的建設地點、建設規模和建設內容實施;擬變更建設地點或者擬對建設規模、建設內容等作較大變更的,應當按照規定的程序報原審批部門審批。
第二十二條 政府投資項目所需資金應當按照國家有關規定確保落實到位。
政府投資項目不得由施工單位墊資建設。
第二十三條 政府投資項目建設投資原則上不得超過經核定的投資概算。
因國家政策調整、價格上漲、地質條件發生重大變化等原因確需增加投資概算的,項目單位應當提出調整方案及資金來源,按照規定的程序報原初步設計審批部門或者投資概算核定部門核定;涉及預算調整或者調劑的,依照有關預算的法律、行政法規和國家有關規定辦理。
第二十四條 政府投資項目應當按照國家有關規定合理確定并嚴格執行建設工期,任何單位和個人不得非法干預。
第二十五條 政府投資項目建成后,應當按照國家有關規定進行竣工驗收,并在竣工驗收合格后及時辦理竣工財務決算。
政府投資項目結余的財政資金,應當按照國家有關規定繳回國庫。
第二十六條 投資主管部門或者其他有關部門應當按照國家有關規定選擇有代表性的已建成政府投資項目,委托中介服務機構對所選項目進行后評價。后評價應當根據項目建成后的實際效果,對項目審批和實施進行全面評價并提出明確意見。
第五章 監督管理
第二十七條 投資主管部門和依法對政府投資項目負有監督管理職責的其他部門應當采取在線監測、現場核查等方式,加強對政府投資項目實施情況的監督檢查。
項目單位應當通過在線平臺如實報送政府投資項目開工建設、建設進度、竣工的基本信息。
第二十八條 投資主管部門和依法對政府投資項目負有監督管理職責的其他部門應當建立政府投資項目信息共享機制,通過在線平臺實現信息共享。
第二十九條 項目單位應當按照國家有關規定加強政府投資項目檔案管理,將項目審批和實施過程中的有關文件、資料存檔備查。
第三十條 政府投資年度計劃、政府投資項目審批和實施以及監督檢查的信息應當依法公開。
第三十一條 政府投資項目的績效管理、建設工程質量管理、安全生產管理等事項,依照有關法律、行政法規和國家有關規定執行。
第六章 法律責任
第三十二條 有下列情形之一的,責令改正,對負有責任的領導人員和直接責任人員依法給予處分:
(一)超越審批權限審批政府投資項目;
(二)對不符合規定的政府投資項目予以批準;
(三)未按照規定核定或者調整政府投資項目的投資概算;
(四)為不符合規定的項目安排投資補助、貸款貼息等政府投資資金;
(五)履行政府投資管理職責中其他玩忽職守、濫用職權、徇私舞弊的情形。
第三十三條 有下列情形之一的,依照有關預算的法律、行政法規和國家有關規定追究法律責任:
(一)政府及其有關部門違法違規舉借債務籌措政府投資資金;
(二)未按照規定及時、足額辦理政府投資資金撥付;
(三)轉移、侵占、挪用政府投資資金。
第三十四條 項目單位有下列情形之一的,責令改正,根據具體情況,暫停、停止撥付資金或者收回已撥付的資金,暫?;蛘咄V菇ㄔO活動,對負有責任的領導人員和直接責任人員依法給予處分:
(一)未經批準或者不符合規定的建設條件開工建設政府投資項目;
(二)弄虛作假騙取政府投資項目審批或者投資補助、貸款貼息等政府投資資金;
(三)未經批準變更政府投資項目的建設地點或者對建設規模、建設內容等作較大變更;
(四)擅自增加投資概算;
(五)要求施工單位對政府投資項目墊資建設;
(六)無正當理由不實施或者不按照建設工期實施已批準的政府投資項目。
第三十五條 項目單位未按照規定將政府投資項目審批和實施過程中的有關文件、資料存檔備查,或者轉移、隱匿、篡改、毀棄項目有關文件、資料的,責令改正,對負有責任的領導人員和直接責任人員依法給予處分。
第三十六條 違反本條例規定,構成犯罪的,依法追究刑事責任。
第七章 附 則
第三十七條 國防科技工業領域政府投資的管理辦法,由國務院國防科技工業管理部門根據本條例規定的原則另行制定。
第三十八條 中國人民解放軍和中國人民武裝警察部隊的固定資產投資管理,按照中央軍事委員會(huì )的規定執行。
第三十九條 本條例自2019年7月1日起施行。
原文鏈接:
http://www.gov.cn/zhengce/content/2019-05/05/content_5388798.htm
2021年7月6日,國家發改委發布《關于加強基礎設施建設項目管理確保工程安全質量的通知》,本通知自印發之日起施行。
-
項目招標投標確定的中標價格要體現合理造價要求,杜絕造價過低帶來的安全質量問題。
-
政府投資項目所需資金應當按照國家有關規定確保落實到位,不得由施工單位墊資建設,不得隨意縮減政府投資計劃明確的投資規模。
-
嚴禁轉移、侵占、挪用政府投資資金。
原文鏈接:
https://www.ndrc.gov.cn/xwdt/tzgg/202107/t20210706_1285475.html
2020年8月4日,江蘇省政府印發《江蘇省政府投資管理辦法》,自印發之日起施行。
第三十七條 政府投資項目所需資金應當按照國家有關規定確保落實到位。
政府投資項目不得由施工單位墊資建設。
原文鏈接:
http://www.jiangsu.gov.cn/art/2020/8/18/art_46143_9456643.html
原文鏈接:
http://www.shandong.gov.cn/art/2020/11/13/art_107851_109341.html
2021年6月3日,山東省住房和城鄉建設廳、省財政廳等12部門出臺了《關于促進建筑業高質量發展的十條措施》。明確:
全面推行施工過程結算,規范工程結算行為,切實縮短結算周期。不得由施工單位墊資建設,不得將未完成審計作為延期工程結算、拖欠工程款的理由。
《河南省政府投資管理辦法》已經2020年4月8日省政府第82次常務會(huì )議通過,現予公布,自2020年10月1日起施行。

第三十一條 政府投資項目所需資金應當按照國家有關規定確保落實到位。上級人民政府與下級人民政府或者其他出資人共同投資建設的項目,各方資金應當按照國家有關規定以及各方簽訂的合同同步到位。
政府投資項目不得由施工單位墊資建設。
原文鏈接:
https://www.henan.gov.cn/2020/08-26/1759947.html
安徽暫未印發《省政府投資管理辦法》,但在其他文件多次提及此內容。
修訂后的《條例》明確:
-
建設單位應當按照合同約定按時足額支付工程進度款。
-
政府投資的工程建設項目不得由施工單位墊資建設。
-
不得以工程未審計為由拖欠工程款。
相關閱讀:安徽出臺《建筑市場管理條例》,3月起正式施行
二
《安徽省建筑工程招標投標管理辦法》,自2021年3月1日起施行。
-
政府投資項目招標文件不得要求中標的施工單位墊資建設。
相關閱讀:安徽新修訂《建筑工程招標投標管理辦法》,3月1日起正式施行!
三
2021年2月,安徽省住建廳發布了《關于加快落實工程保函示范文本有關工作的通知》,提出加快制定工程款支付擔保制度:
-
政府投資項目所需資金,應當按照國家有關規定落實到位,不得由施工單位墊資建設。
相關閱讀:安徽明確政府項目不得要求施工單位墊資!建設單位應向施工單位提供工程款支付擔保!

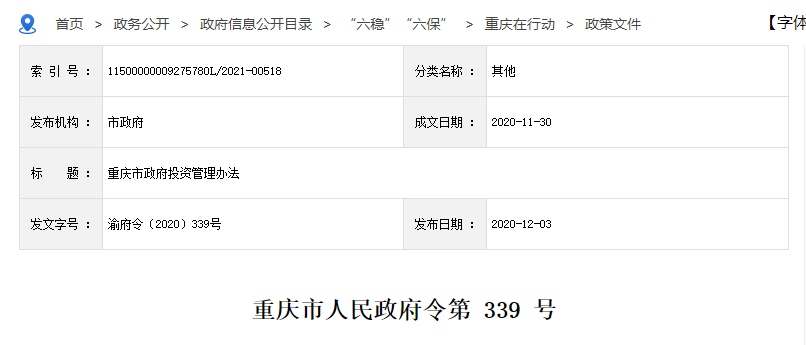

《重慶市政府投資管理辦法》已經2020年11月13日市第五屆人民政府第118次常務會(huì )議審議通過,現予公布,自2021年1月1日起施行。
第三十九條 政府投資項目所需資金應當按照國家有關規定確保落實到位。
項目單位應當嚴格按照合同約定和法定結算程序開展資金結算,對具備條件的項目,財政資金應當采取國庫集中支付方式辦理支付。
政府投資項目不得由施工單位墊資建設。
原文鏈接:
http://www.cq.gov.cn/zwgk/zfxxgkml/lwlb/cqzxd/zcwj/202012/t20201203_8838228.html

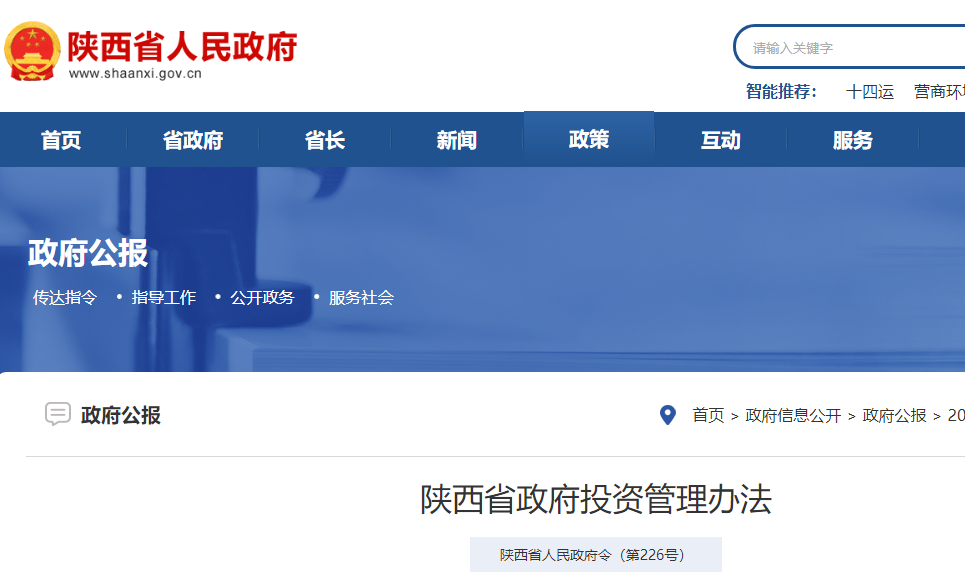

《陜西省政府投資管理辦法》已經2020年10月15日省人民政府第22次常務會(huì )議審議通過,現予公布,自2020年12月1日起施行。
第二十七條 政府投資項目所需資金應當按照國家和本省有關規定確保落實到位。
政府投資項目建設單位應當按時足額支付工程款,不得由施工單位墊資建設。
原文鏈接:
http://www.shaanxi.gov.cn/zfxxgk/zfgb/2020/d22q/202012/t20201203_2132115.html
2020年8月3日,云南印發《云南省政府投資管理辦法》,自2020年9月1日起施行。
第二十七條 政府投資項目所需資金應當按照國家有關規定確保落實到位,按時足額支付工程款,不得由施工單位墊資建設。
原文鏈接:
http://yn.gov.cn/zwgk/zfgb/2020/2020d19q/szfwj/202008/t20200807_208578.html

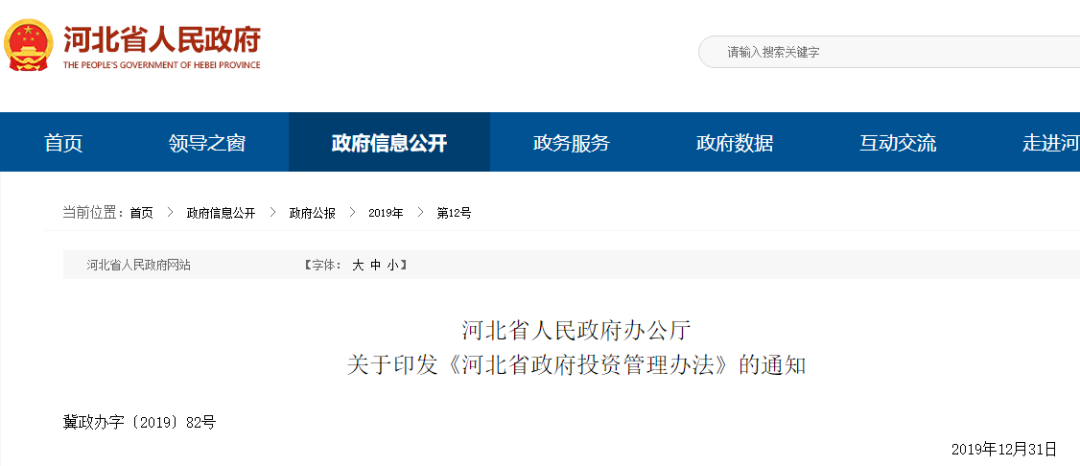

《河北省政府投資管理辦法》已經2019年12月29日省政府第74次常務會(huì )議審議通過,自2020年3月1日起施行。
第三十條 政府投資項目建設單位應按照有關規定和工程施工協議,按時足額支付工程款,不得由施工單位墊資建設。同時,在合法合規使用資金前提下,加快支付進度。結轉2年以上的資金,由同級財政收回統籌使用。
原文鏈接:
http://info.hebei.gov.cn//eportal/ui?pageId=6809997&articleKey=6903912&columnId=6855605
原文鏈接:

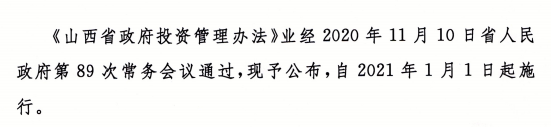

http://www.shanxi.gov.cn/sxszfxxgk/sxsrmzfzcbm/sxszfbgt/flfg_7203/szfl_7204/202012/t20201201_867261.shtml

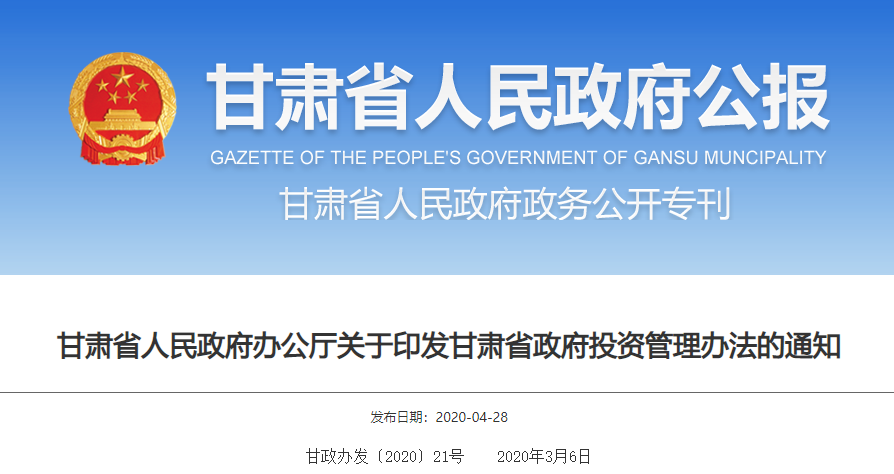

2020年3月6日,甘肅印發《甘肅省政府投資管理辦法》本辦法自印發之日起施行,有效期5年。
第四十四條 政府投資項目所需資金應當按照國家有關規定確保落實到位,不得因資金籌集責任不落實造成政府拖欠工程款。政府投資項目不得由施工單位墊資建設。
項目法人(單位)應當嚴格按照合同約定和法定結算程序開展資金結算,對具備條件的項目,財政資金應當采取國庫集中支付方式辦理支付。
原文鏈接:
http://www.gansu.gov.cn/art/c103795/c103796/c103810/202004/211651.shtml
2020年3月24日,吉林省印發《吉林省政府投資管理辦法》自2020年5月1日起施行。
第十九條 政府投資項目所需資金應當按照國家有關規定確保落實到位。項目單位應當按工程進度、合同約定等及時撥付建設資金,不得違規舉債、不得增加政府隱性債務、不得由施工單位墊資建設。
原文鏈接:
http://xxgk.jl.gov.cn/szf/gkml/202003/t20200325_6926205.html

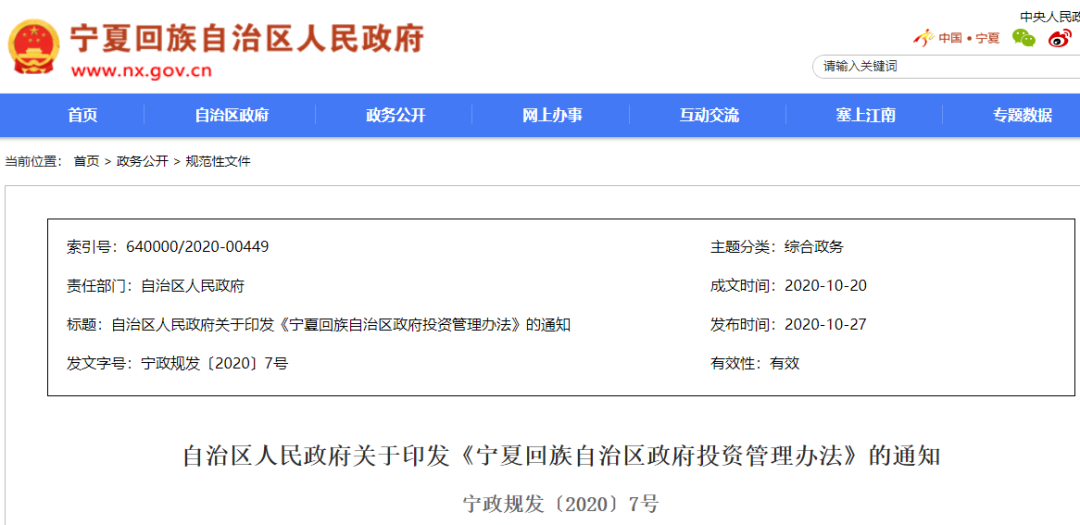

2020年10月20日,寧夏印發《寧夏回族自治區政府投資管理辦法》,自2020年12月1日起施行。
第二十九條 政府投資項目所需資金應當按照批準的資金來源確保落實到位。項目單位應當按照有關規定和工程施工合同,根據施工進度及時撥付建設資金,不得由施工單位墊資建設。
原文鏈接:
http://www.nx.gov.cn/zwgk/gfxwj/202011/t20201104_2276719.html
相關新聞
暫無數據
